Vi närmar oss
OM NORRBOTNIABANAN
Norrbotniabanan är en 27 mil planerad järnväg längs Västerbottens och Norrbottens kust som skapar möjligheter för människor och företag runt hela Europa. Banan är en förutsättning för svensk tillväxt och ett fossilfritt Sverige 2045.
AKTUELLT LÄGE
Om du snabbt önskar en statusuppdatering gällande finansiering, planering, bygge samt andra aktualiteter som har anknytning till projektet Norrbotniabanan.
Aktuellt läge
Aktuellt läge
norrboBan212022-06-13T15:29:29+02:00
FINANSIERING
Norrbotniabanan finns med, i hela sin längd, i den nationella infrastrukturplanen för åren 2022-2033. Detta innebär att banan kan byggas och att det blir möjligt att söka medfinansiering från EU. Finansieringen är ännu inte helt löst, men i planen ingår drygt 15 miljarder kronor, varav 3 miljarder kronor avser planering och en byggstart för sträckan mellan Skellefteå och Luleå. Målår saknas för färdigställandet av hela Norrbotniabanan.
Norrbotniabanan, och hela den Botniska korridoren, inkluderades 2021 i EUs längsta stomnätskorridor Skandinavien–Medelhavet. Tidigare slutade korridoren i Stockholm. Nu är den förlängd till Kiruna–Narvik och Haparanda–Uleåborg. Förlängningen innebär ökade möjligheter till medfinansiering från EU för järnvägsbyggen i korridoren som exempelvis Norrbotniabanan.
Allt sedan EU beviljade medfinansiering för planeringen gällande sträckan Umeå–Skellefteå 2015 har Trafikverket arbetat med planering och samråd. Sommaren 2021 beviljade EU Trafikverkets ansökan till EU gällande medfinansiering för detaljprojektering och fältundersökningar inför den kommande byggnationen av järnvägen på sträckan mellan Ytterbyn och Grandbodarna. Sträckan utgör ca 30 km ny järnväg och är den längsta järnvägsplanen genom Skellefteå kommun.
PLANERING
Trafikverkets arbete med samtliga järnvägsplaner för Norrbotniabanan mellan Umeå och Skellefteå är färdigt. Nästa steg för järnvägsplanerna är att de ska fastställas och vinna laga kraft. Därefter kan bygget på de aktuella sträckorna påbörjas. Trafikverkets förhoppning är att kunna komma igång med förberedande arbeten på vissa delar redan under 2023. Planeringen för sträckan Umeå–Skellefteå har finansierats med hjälp av medel från EU samt via Västerbottens och Norrbottens regionala transportplaner.
Under sommaren 2021 meddelade regeringen att Trafikverket får i uppdrag att påbörja planeringen för sträckan Skellefteå–Luleå, vilket är mycket glädjande!

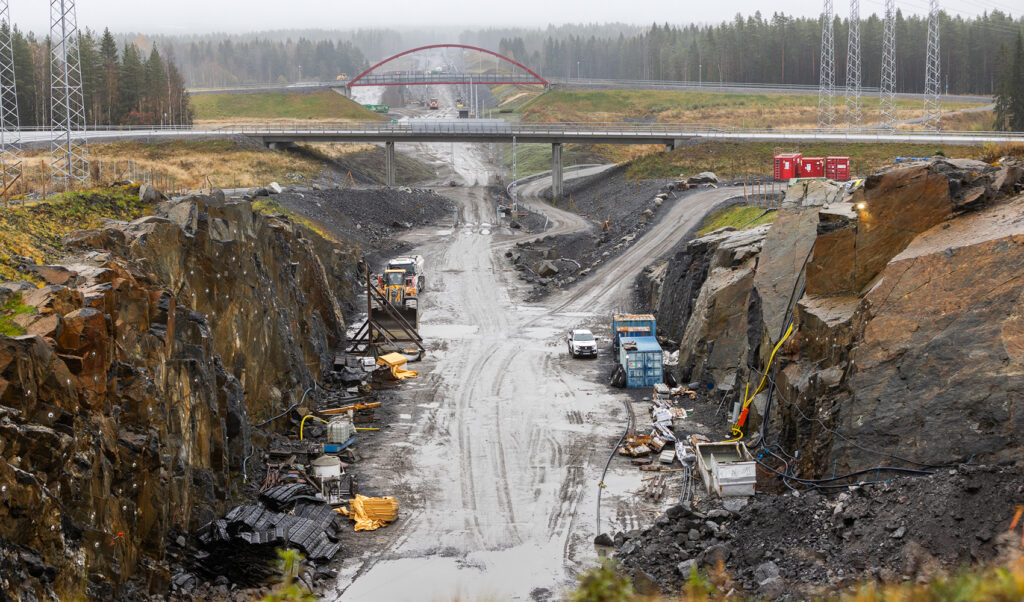

BYGGE

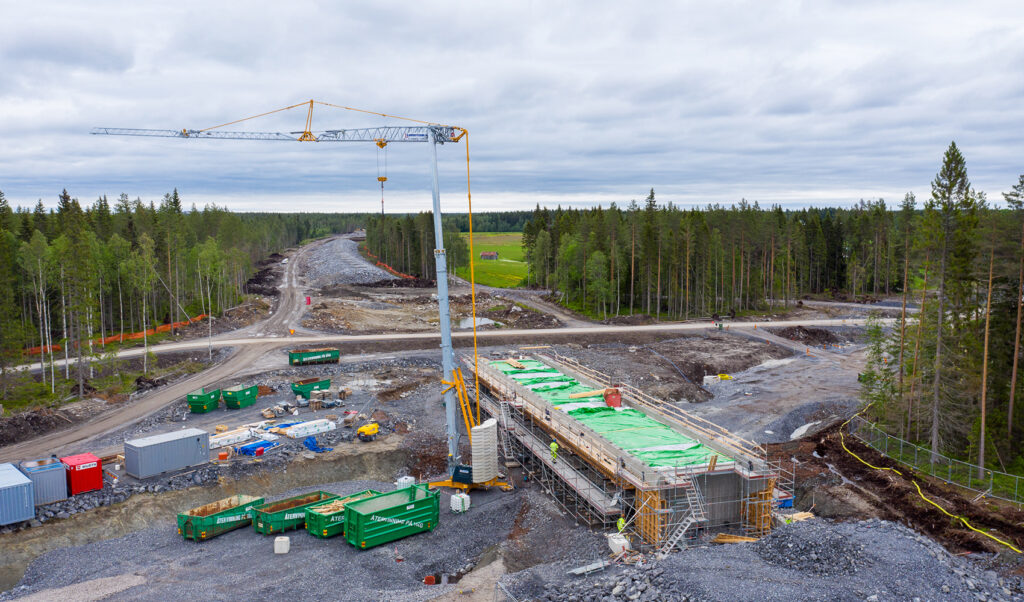

Bygget av Norrbotniabanans första 12 kilometer påbörjades under hösten 2018. Regeringen har gett i uppdrag till Trafikverket att förbereda Norrbotniabanan för byggstart redan 2023-2025 för sträckan Dåva-Skellefteå.

Vill du veta mer? Håll dig uppdaterad via podden En bana – tre spår där Elisabeth Sinclair och Eva Lundqvist spårar svar på olika järnvägsfrågor med anknytning till Norrbotniabanan.
Till hjälp har de lokföraren (spelad av Olof Wretling) som i varje avsnitt befinner sig på ett järnvägsspår någonstans i Sverige. Varje poddavsnitt följs upp med en tillhörande blogg.
Det är Trafikverket som planerar och bygger Norrbotniabanan, läs mer på trafikverket.se/norrbotniabanan
BESLUTAD NATIONELL INFRASTRUKTURPLAN 2022-2033
Den nationella infrastrukturplanen är Trafikverkets planerings- och prioriteringsunderlag för de kommande 10 åren. Kortfattat; Den avgör hur snabbt Norrbotniabanan kan stå klar. Men det är inte lätt att följa med de olika turerna kopplat till planen och vad som gäller för projektet Norrbotniabanan. Därför gjorde vi denna tidsaxel där du kunde följa med på resan mot nästa nationella infrastrukturplan, från juni 2020 till juni 2022.
- STARTJuni 2020
- 30 okt 2020
- 4 dec 2020–24 jan 2021
- 26 jan 2021
- 16 april 2021
- BESLUT22 juni 2021
- 23 juni 2021
- Historiskt besked!28 juli 2021
- Glädjande besked!23 sept 2021
- 30 nov 2021
- 28 feb 2022
- BESLUT13 juni 2022
- 13 juni 2022
Följ med på resan mot nästa nationella infrastrukturplan!
Den nationella infrastrukturplanen avgör hur snabbt Norrbotniabanan kan byggas i sin helhet. Men det är inte lätt att följa med de olika turerna kopplat till planen och vad som gäller för projektet Norrbotniabanan. Därför har vi gjort denna tidsaxel där du kan följa med på resan mot nästa nationella infrastrukturplan, från juni 2020 till juni 2022.
Regeringen ger Trafikverket i uppdrag att ta fram ett inriktningsunderlag
Regeringen ger Trafikverket i uppdrag att ta fram ett inriktningsunderlag inför nästa nationella infrastrukturplan. Den ska handla om hur infrastrukturen, främst våra vägar och järnvägar, ska utvecklas och förvaltas på 12 års tid, alternativt 16 års tid.
I regeringens direktiv till Trafikverket stod bland annat att ”Det ska ske fortsatt utbyggnad av järnvägen i norra Sverige och planeringen för att bygga Norrbotniabanan i sin helhet ska intensifieras.” I den nuvarande planen finns Norrbotniabanans första etapp mellan Umeå och Skellefteå med. Att finnas med i planen är superviktigt. Finns man inte med byggs det inte heller, och man får vänta minst fyra år tills nästa plan uppdateras.
Trafikverket redovisar sitt inriktningsunderlag
Huvudsyftet med inriktningsplaneringen är att ge ett underlag för ekonomiska ramar och vägledning av möjliga åtgärder i transportinfrastrukturen.
Det är viktigt att alla är medvetna om att inriktningsunderlaget inte är en ”sanning” utan ett av många underlag för att kunna göra nästa nationella infrastrukturplan. För att balansera och bredda bilden är det därför oerhört viktigt att yttra sig i ett remissvar.
Möjlighet att boka biljetter för att visa stödet för Norrbotniabanan
På Norrbotniabanegruppens kampanjsida kunde man under perioden 4 dec 2020 till 24 jan 2021 boka fiktiva biljetter på Norrbotniabanan för att tillsammans med andra visa på behovet av hela banan från Umeå till Luleå. En liknande opinionskampanj genomfördes 2017, där 10 768 bokningar bidrog till att halva Norrbotniabanan kom med i den nationella planen.
Över 20 000 biljettbokningar bifogas med vårt remissvar
Biljettbokningarna bifogades med vårt remissvar till regeringen, som ett av flera starka argument inför nästa nationella infrastrukturplan som beslutas 2022. Denna plan avgör hur snabbt Norrbotniabanan kan byggas i sin helhet.
Regeringen redovisar Infrastrukturpropositionen för riksdagen
Regeringen redovisade sitt förslag, den så kallade infrastrukturpropositionen, till riksdagen där man angav de ekonomiska ramarna för den kommande nationella infrastrukturplanen.
Budskapet från Infrastrukturminister Tomas Eneroth och Per Bolund Miljö- och klimatminister vid presskonferensen var tydligt, Norrbotniabanan ska färdigställas i sin helhet till Luleå! Propositionen baseras på Trafikverkets inriktningsunderlag, remissynpunkter (skriftliga och från remissmöten) samt ytterligare underlag från främst transportmyndigheterna och till sist regeringens egna bedömningar. Efter Trafikverkets inriktningsunderlag från 30 oktober 2020 tillför nu regeringen mer medel till planen, för att exempelvis Norrbotniabanan i sin helhet ska kunna planeras och byggas. I vårt pressrum kan du läsa vårt pressmeddelande kopplat till detta.
Riksdagen beslutade om infrastrukturpropositionen.
Riksdagen godkänner vad regeringen föreslår om att den ekonomiska ramen för åtgärder i den statliga transportinfrastrukturen m.m. som finansieras med anslagsmedel under perioden 2022-2033 ska uppgå till 799 miljarder kronor. Läs mer på riksdagens webbplats.
Nu vet vi hur mycket pengar som kommer att satsas på infrastruktur under perioden 2022-2033.
Regeringen ger Trafikverket i uppdrag att ta fram ett förslag till en ny nationell infrastrukturplan
Regeringen uppdrar åt Trafikverket att upprätta ett förslag till en trafikslags- övergripande nationell plan för utveckling av transportinfrastrukturen för perioden 2022–2033. Läs mer på regeringskansliets webbplats.
Det som står om Norrbotniabanan i regeringens underlag till Trafikverket:
”Det ska ske fortsatt utbyggnad av järnvägen i norra Sverige och planeringen för att bygga Norrbotniabanan i sin helhet ska intensifieras. Trafikverket ska särskilt redovisa förutsättningarna för en utbyggnad av järnväg i norra Sverige, utöver de namngivna etapperna på Norrbotniabanan. De etapper av Norrbotniabanan som ingår i nu gällande plan (Umeå–Dåva, och (Umeå) Dåva–Skellefteå) ska genomföras. Utbyggnad av den därefter kvarvarande delen Skellefteå–Luleå bör påbörjas inom planperioden.”
Regeringen påskyndar arbetet med Norrbotniabanan
Regeringen ger Trafikverket i uppdrag att påbörja planeringsarbetet av sträckan Skellefteå–Luleå på Norrbotniabanan med syfte att möjliggöra för en byggstart av sträckan inom ramen för kommande nationella infrastrukturplan.
Grönt ljus för hela Norrbotniabanan! Regeringens besked innebär att Trafikverket inte behöver vänta in nästa Nationella infrastrukturplan som beslutas våren 2022 utan kan gå vidare med planeringen norrut direkt. Det innebär också att Trafikverket säkrar sin kompetens inom projektet så att de inte försvinner när planeringen mellan Umeå och Skellefteå färdigställs till årsskiftet. Dessutom meddelade regeringen att en byggstart för den norra etappen ska inkluderas i den kommande infrastrukturplanen.
Regeringen vill tidigarelägga infrastruktursatsningar i norr
Med anledning av de stora industriinvesteringarna i Norrbotten och Västerbotten uppdrar regeringen åt Trafikverket att utreda förutsättningarna för att tidigarelägga redan beslutade infrastrukturinvesteringar.
Regeringens stöd är viktigt för att ge investeringarna i norr full effekt, både regionalt och nationellt. Trafikverkets uppdrag att utreda tidigareläggningar och flaskhalsar i norra Sverige är välkommet, då det är en självklarhet att en sådan tillväxtregion ska kunna erbjuda goda möjligheter att resa och frakta hållbart.Trafikverket redovisade deras förslag till en ny nationell infrastrukturplan
Trafikverket redovisade deras förslag till en ny nationell infrastrukturplan för perioden 2022–2033.
Nu går förslaget ut på remiss där alla intressenter har möjlighet att tycka till om förslaget och lämna synpunkter till regeringen.
Äntligen finns Norrbotniabanan med sin helhet! Men det finns stora oklarheter gällande finansieringen, byggstart norrut och årtal för färdigställande, vilket är mycket frustrerande.
Här har vi möjlighet att skicka in våra synpunkter till regeringen på Trafikverkets förslag till en ny nationell infrastrukturplan
Till regeringen har vi tre extra viktiga medskick på Trafikverkets förslag till plan; Öka takten, öka finansieringen och bestäm när banan ska stå klar i sin helhet.
Regeringen fastställde ny Nationell infrastrukturplan
Hela planeringsprocessen avslutades med att regeringen fastställde den nya nationella planen, respektive slutliga ekonomiska ramar för länsplanerna, och redovisade resultatet i en skrivelse till riksdagen.
Nu är arbetet med den nationella infrastrukturplanen slut för denna gång. Om drygt ett år börjar arbetet igen med nästa nationella infrastrukturplan.
Historiskt beslut om Norrbotniabanan!
Nu har regeringen beslutat om nationell plan för åren 2022–2033 och Norrbotniabanan finns äntligen med i hela sin längd, från Umeå till Luleå! Regeringen har ökat på finansieringen till drygt 15 miljarder i planen för både planering och bygge. Det blir även möjligt att söka medfinansiering från EU under planperioden. Nu fortsätter diskussionerna om kompletterande finansiering, hur arbetet kan intensifieras samt ett målår att sikta mot då Norrbotniabanan kan stå klar.
